Dos nuevas plantas de energía nuclear para el Reino Unido han retrasado cinco años debido a los desafíos legales parásitos, y ninguna ha tenido éxito

19
0

Los desafíos legales parásitos han agregado casi cinco años en retrasos a la construcción de nuevas centrales nucleares británicas, aunque ninguno de ellos tiene éxito.

Los abogados han retrasado las estaciones eléctricas de Hinkley Point C y Sizewell C de 1,754 días hasta el momento y los holdps pueden costar a los contribuyentes de miles de millones de libras, según un nuevo informe.

Un desafío legal presentado por el grupo ambiental Greenpeace contra Hinkley Point C condujo a 150 días antes de que finalmente se retirara.

El retraso más largo fue de 625 días y solo terminó después de que la Corte Suprema rechazó la autorización a llamar a un alto recubrimiento de cosechador de cosechador con la planta de energía en Somerset.

El réplico pro-nuclear de Gran Bretaña ha revelado detalles sobre demoras en un nuevo informe en el que advierte que el costo del atraco causado por los desafíos legales “podría cumplir mil millones”.

Agrega: “Cuando los costos de financiación son altos, como es el caso de los proyectos nucleares, un año puede tener implicaciones financieras masivas.

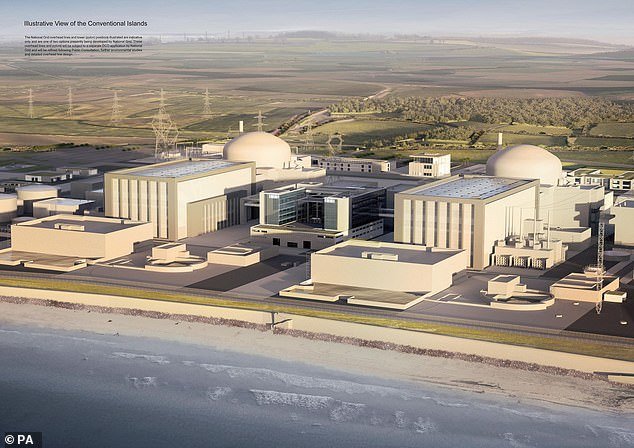

Hinkley Point C, en Somerset, fue propuesto por primera vez en 1982 y, después de años de parálisis, los conservadores le dieron luz verde en 2022 (Foto: Una impresión del artista de la planta)

La planta de energía nuclear de Hinkley Point C de varios miles de millones de libras, ilustrada en 2019 durante la construcción. Debería abrirse para 2031 y generar alrededor del 7% de la electricidad británica en la década de 2030

La planta de energía nuclear de Hinkley Point C de varios miles de millones de libras, ilustrada en 2019 durante la construcción. Se espera que se abra en 2031 y genere alrededor del 7% de la electricidad del Reino Unido en la década de 2030.

Gran Bretaña es el lugar más caro del mundo para construir centrales nucleares con Hinkley Point C debería costar 46 mil millones de libras esterlinas, el doble que el de fábricas similares construidas en Francia y Finlandia.

Gran Bretaña dijo que las leyes de planificación del Reino Unido juegan un papel importante en esta área, con Hinkley necesario para crear una “disuasión acústica” para mantener a los peces del sistema de admisión de agua del reactor que fue apodado “la discoteca de los peces”.

El informe agrega: “Entre Hinkley Point C y Sizewell C, ha habido siete desafíos legales distintos contra proyectos nucleares en los últimos doce años. Seis de los siete están vinculados a la planificación.

“En total, retrasaron el trabajo en Hinkley Point C de 866 días. Desde agosto de 2022, Sizewell C ha pasado 827 días luchando contra desafíos legales sin éxito. Un desafío que cubre defensas de inundaciones costeras adicionales aún está en progreso.

Sizewell C en East Suffolk originalmente costaba 20 mil millones de libras esterlinas, pero desde entonces ha alcanzado 38 mil millones de libras esterlinas. En la foto: sizewell C dibujos

Sizewell C en East Suffolk originalmente costaba 20 mil millones de libras esterlinas, pero desde entonces ha alcanzado 38 mil millones de libras esterlinas. En la foto: sizewell C dibujos

La última vez que Gran Bretaña terminó una nueva planta de energía nuclear fue en 1987, que fue Sizewell B (foto)

La última vez que Gran Bretaña terminó una nueva planta de energía nuclear fue en 1987, que fue Sizewell B (foto)

En una aprobación del informe, la secretaria de energía de Tory Shadow, Claire Coutinho, dijo: “Gran Bretaña necesita crecimiento, pero no lo obtendremos sin una energía mucho más buena, confiable y abundante. Esto significa desarrollar más energía nuclear, tal como lo hicimos.

“Hemos puesto fin al enfoque de arranque de décadas nucleares al gobierno, comenzando dos nuevas fábricas y firmando un tercero en Wylfa. Pero todavía es demasiado costoso construir en Gran Bretaña.

La fábrica C Sizewell C en East Suffolk debería costar 20 mil millones de libras esterlinas, pero desde entonces esto ha alcanzado 38 mil millones de libras esterlinas. El gobierno será el mayor accionista de capital con una participación del 44.9%.

El reactor debe comenzar a operar desde el medio hasta fines de la década de 2030 y proporcionará energía a seis millones de casas durante al menos 60 años.

Hinkley Point C, en Somerset, fue propuesto por primera vez en 1982 y, después de años de parálisis, los conservadores le dieron luz verde en 2022. Debería abrirse para 2031 y generar aproximadamente el 7% de la electricidad del Reino Unido en la década de 2030.

Un portavoz del Departamento de Seguridad Energética y Net Zero dijo: “ Revestramos una herencia de ninguna nueva energía nuclear y no se entrega y la modernización de regulaciones obsoletas para desbloquear una edad de oro nuclear, obteniendo miles de buenos empleos y miles de millones de inversiones.

“ Anunciamos un acuerdo histórico para Sizewell C, Rolls-Royce SMR fue seleccionado como un licitador favorito para progresar uno de los primeros pequeños programas de reactores modulares en Europa, y anunciamos un acuerdo entre el Reino Unido y los Estados Unidos para reducir el tiempo necesario para un proyecto nuclear de cuatro años. ”.
